1. TARTÁLYOK
ÁLTALÁNOS TELEPÍTÉSE:
Általános
telepítési útmutató
a
forgalmazott -esővíz-, szennyvíz, ivóvíz, stb. tárolására is
alkalmas, földbe ( is) süllyeszthető PE, és PP. műanyag
tartályokhoz
A
tartályok nem talajvizes területre készülnek, ha ilyen helyre
akarja telepíteni, előtte mindenképpen egyeztessen a gyátóval!
Fontos:
A hibák elkerülése végett a beépítési útmutatót a munka
megkezdése előtt tanulmányozza át és tartsa kéznél! Az
útmutatóban leírtakat és a vonatkozó munkavédelmi előírásokat
tartsa be!
-
A
tartály elhelyezéséhez a szélességi és hossz mérettel arányos
szabad terület álljon rendelkezésre, hogy a gödör
akadálymentesen elkészíthető legyen.
-
A
tartály és a legközelebbi épület között legalább 1 m
védőtávolságot ajánlatos megtartani. Ha a munkagödör mélysége
meghaladja az alapozás mélységét a távolságot 3-6 méterre meg
kell növelni. A tartály fölé építeni tilos! Egyéb
kérdés esetén kérje ki statikus tervező véleményét!
-
Kerülje
a tartály talajvizes területre történő telepítését, ezt nem
ajánljuk. Amennyiben ez elkerülhetetlen, a tartály
lehorgonyzására van szükség, melyhez kérje szakember (eink)
segítségét!
-
A
tartály terhelés szempontjából az ajánlatban szereplő
földtakaróra ( nyakmagasság), valamint gyalogos közlekedésre
méretezett, azonban állandó gyalogos forgalomnak kitett
közlekedési útvonal alá nem helyezhető, a gépjárműforgalomnak
kitett területre nem telepíthető, az teljes mértékben kizárandó
( csak betonozással megerősített födém esetén lehetséges )!
-
Fák
és növények környezetében a tartály a fatörzstől 2,5m-nél
közelebbre ne kerüljön. A tartály fölé és mellé csak olyan
növényeket telepítsen, melyek gyökérzetének nem lesz útban a
tartály, illetve a gyökér növekedés közben sem nyomja a
tartály falát!
-
Lejtők
esetén statikus szakemberrel meg kell vizsgáltatni, hogy
a tartály 5 méteres körzetében
szükség van-e támasztófal
építésére.
a.)
munkagödör készítése
-
Készítsen
egy munkagödröt sík alappal, melynek mérete minden irányban
minimum 0,5 méterrel haladja meg a tartály legnagyobb méretét a
munkavégzés, valamint az ágyazati anyag
feltöltésének/visszatöltésének és tömörítésének
helyigénye miatt.
-
Az
omlásveszély elkerülése érdekében a munkagödör falát 35-80
fokos szögben felfelé tágítani szükséges!
-
A
munkagödör mélységének
meghatározásakor figyelembe kell vennie azt, hogy
ajánlott a minimum 15 cm-es alsó ágyazat,
és a tartály minőségétől és
kialakítástól függően 5-25 cm
vastagságú földtakarással terhelhető. Ha a
vastagabb földtakaró szükséges, akkor a
tartály tetejét betonozással
erősíthetjük meg, melynek vastagsága arányos
kell legyen a földtakaró vastagságával! A
betonmennyiség számításához
kérje építész
segítségét! FONTOS: a betonozás a
tartály függőleges síkjától oldalt,
körben, legalább 0,5 – 0,7 m-rel szélesebb
legyen !
-
A
föld kiemelése után a munkagödör alján - célszerűen sóderből
– alakítsa ki a az alsó ágyazatot, melyet kellően
tömöríteni kell (3–szoros gépi döngölés vagy ezzel
egyenértékű kézi tömörítés), majd vízszintezze. Az
ágyazatban nem lehetnek éles kövek, kitüremkedések! Fontos,
hogy a gödör alja vízszintes és sík kialakítású ill. kellően
tömörített legyen!
b.)
tartály lehelyezése, csőcsatlakozások kialakítása
-
A
tartályt óvatosan (hevederek segítségével) eressze le a
munkagödörbe és ellenőrizze, hogy vízszintben van–e. Ha a
tartályon vannak emelőfülek, akkor azok csak a tartály üres
állapotában használhatók.
-
A
csőcsatlakozások kialakítása igen változatos lehet, a
legolcsóbb, legpraktikusabb kialakításhoz kérje segítségünket,
több
infó a www.tartalywebaruhaz.hu
oldalon!
c.)
feltöltés, tömörítés
-
Töltse
meg a tartályt kb. ¼ - 1/3 térfogatig vízzel.
-
Helyezze
fel az tartályfedelet, hogy a felső visszatöltés során ne
kerüljön kavics, homok a tartályba.
-
A
tartály körüli töltőanyagot – föld, homok, homok-sóder
keverék (0,8 – 0,32 tartományban) 0,1 méteres rétegenként
egyenletesen töltse fel a tartály körül. Minden réteget kézi
tömörítőeszközzel körkörösen, lazán, egyenletesen döngöljön
le. A döngölés során adagolható cement is, így egy erős , ún.
stabilizált töltőréteg jön létre! Gépi tömörítés
tilos! Tilos a kiemelt földet a tartály közvetlen közelébe
visszatölteni! A tartály alsó 1/5-ig a töltőanyag
iszapolása megengedett, de csak fekvő hengeres tartály esetében,
egyéb esetben tilos!
-
Ha
az oldalsó ágyazat feltöltése elérte a tartályban lévő víz
magasságát, a tartály be- és elvezető csöveinek bekötése,
majd lezárása után a tartályt folyamatosan úgy kell teljesen
teletölteni vízzel, hogy a töltőanyag adagolással arányosan
töltődjön, ill. mindig felette legyen kb. 0,15 m - 0,2 m-rel!
-
Ezt
követően folytathatja - az előzőekben részletezett módon - az
oldalsó ágyazat kialakítását.
-
Menet
közben ellenőrizze a bekötött csöveket. Ezeknek
feszültségmentesen jól rögzítve kell lenniük.
-
Az
utolsó ~ 20 cm-es réteg feltöltéséhez használhatja a
munkagödörből kiemelt földet, de az hegyes, éles köveket nem
tartalmazhat! Építési törmelék visszatöltése tilos!
-
Ha
a tartály telepítési mélysége az alapméretezés szerinti
(általában 25 cm-es) földtakarót meghaladja, a tartály tetejét
- a földterhelés kiváltására- betonozással megerősíteni
szükséges! A betonozás vastagságát, minőségét számítással
kell meghatározni, ehhez kérje statikus segítségét!
Fontos:
Az alapkivitelű tartály talajvizes területre nem
telepíthető! Az alapkivitelű tartály max. 25 cm-es
talajtakaróra + gyalogos közlekedésre méretezett. Ezt meghaladó
terhelés esetén a tartályt betonozással meg kell erősíteni!
Telepítés
közbeni egyéb infók esetére a telefonszám: 30/383-4000 vagy
30/2985814
TELEPÍTÉSI
PL.:

|
|
|
|
|
3.
HEGESZETT PP./PE tartályok
telepítése
Tartály
telepítése
-képes
segédlet-
A
földbe telepítés során a tartályt
oldalról a föld nyomóereje,
felülről pedig a földtakaró
vastagságából adódó tömeg
nyomja a tartályt!
A
telepítéskor a földbe helyezett tartályt
folyamatosan feltöltjük
vízzel - így nem horpad be a telepítés
során - mintegy zsaluként
funkcionál -, valamint a betöltött víz
tömege már a telepítés
során terheli az aljzatot, az esetleges hibák hamarabb
felfedezhetők!
-
A
tartály elhelyezéséhez a szélességi
és hossz mérettel arányos szabad terület
álljon rendelkezésre, hogy a gödör
akadálymentesen elkészíthető legyen.
-
A
tartály és a legközelebbi épület
között legalább 1m védőtávolságot
ajánlatos megtartani. Ha a munkagödör
mélysége meghaladja az alapozás
mélységét a távolságot 3-6
méterre meg kell növelni. A tartály fölé
építeni tilos!
-
Kerülje
a tartály talajvizes területre történő
telepítését. A
tartályokat talajvizes területre nem ajánljuk,
még betonozással sem! Ha van
talajvíz, akkor oda másfajta tartályt kell
telepíteni!
-
A
tartály terhelés szempontjából az
ajánlatban szereplő földtakaróra, valamint gyalogos
közlekedésre méretezett, azonban
állandó gyalogos forgalomnak kitett
közlekedési útvonal alá nem helyezhető, a
gépjárműforgalomnak kitett területre nem
telepíthető, az teljes mértékben
kizárandó ( csak betonozással megerősített
födém esetén lehetséges )!
-
Fák
és növények környezetében a
tartály a fatörzstől 2,5m-nél közelebbre ne
kerüljön. A tartály fölé és
mellé csak olyan növényeket telepítsen,
melyek gyökérzetének nem lesz útban a
tartály, illetve a gyökér növekedés
közben sem nyomja a tartály falát.
-
Lejtők
esetén szakemberrel meg kell vizsgáltatni, hogy a
tartály 5 méteres körzetében
szükség van-e támasztófal
építésére.
a.)
munkagödör
készítése
-
Készítsen
egy munkagödröt sík alappal, melynek mérete
minden irányban minimum 0,5 méterrel haladja meg a
tartály legnagyobb méretét a
munkavégzés, valamint az ágyazati anyag
feltöltésének/visszatöltésének
és tömörítésének
helyigénye miatt.
-
Az
omlásveszély elkerülése
érdekében a munkagödör falát 35-80 fokos
szögben felfelé tágítani tanácsos.
-
A
munkagödör mélységének
meghatározásakor figyelembe kell vennie azt, hogy
ajánlott a minimum 15 cm-es alsó ágyazat,
és a tartály 25 cm vastagságú
földtakarással terhelhető. Ha a vastagabb
földtakaró szükséges, akkor a tartály
tetejét betonozással erősíthetjük meg,
melynek vastagsága arányos kell legyen a
földtakaró vastagságával és a
betonozás a tartály szélének
függőleges síkjától oldalt legalább
0,5 – 0,7 m-rel szélesebb legyen ! A betonozást
úgy kell elkészíteni, hogy a tartályt ne
terhelje!
-
A
föld kiemelése után a munkagödör
alján - célszerűen sóderből (1) –
alakítsa ki a az alsó ágyazatot, melyet kellően tömöríteni
kell (3–szoros gépi
döngölés vagy ezzel egyenértékű
kézi tömörítés), majd
vízszintezze. Az ágyazatban nem lehetnek éles
kövek, kitüremkedések.
b.)
tartály lehelyezése, csőcsatlakozások
kialakítása
-
A
tartályt gépi vagy kézi erővel eressze le a
munkagödörbe és ellenőrizze, hogy vízszintben
van–e. Ha a tartályon vannak emelőfülek, akkor azok csak a tartály
üres állapotában használhatók .
-
Ha
kisebb tartálya van, a tartályban helyezze el a
mellékelt, szükséges mennyiségű PVC vagy
KG-PVC oszlopot, a nagyobb tartályokban ezek behegesztve
kerülnek elhelyezésre!
-
A
csőcsatlakozások kialakítása igen
változatos lehet, általában gumi
csatlakozót ajánlunk a tartályokhoz, melyek a
tartályon a helyszínen bárhol elhelyezhetőek a
legmagasabb vízszint felett ( a csatlakozók nem
nyomásállóak, csak cseppmentesen
tömítenek). A legolcsóbb, legpraktikusabb
kialakításhoz kérje
segítségünket!
-
Ha
csövek -tartóoszlopok a helyükön vannak akkor az
oszlopok felett a tartály tetejét kivágva ( az
oszlopnál kisebb átmérőben) a lyukon a
csöveket fel kell tölteni híg betonnal a megfelelő
merevség eléréséhez. Ha a beton
megkötött, a telepítés folytatható ( a
kisebb tartályoknál ( ahol nincs behegesztve a
merevítő oszlop ), az oszlop betonozása elhagyható!
c.)
feltöltés, tömörítés
-
Töltse
meg a tartályt kb. ¼ - 1/3 térfogatig
vízzel.
-
Helyezze
fel az tartályfedelet, hogy a felső visszatöltés
során ne kerüljön kavics, homok a tartályba.
-
A
tartály körüli töltőanyagot – föld,
homok, homok-sóder keverék (0,8 – 0,32
tartományban) 0,1 méteres rétegenként
egyenletesen töltse fel a tartály körül. Minden
réteget kézi tömörítőeszközzel
körkörösen, lazán, egyenletesen
döngöljön le. Gépi
tömörítés tilos!
Tilos a kiemelt földet a tartály közvetlen
közelébe visszatölteni.
-
Ha
az oldalsó ágyazat feltöltése elérte a
tartályban lévő víz magasságát, a
tartály be- és elvezető csöveinek
bekötése, majd lezárása után a
tartályt folyamatosan úgy kell teljesen teletölteni
vízzel, hogy a töltőanyag adagolással
arányosan töltődjön, ill. mindig felette legyen kb.
0,1m - 0,2 m-rel!
-
Ezt
követően folytathatja - az előzőekben részletezett
módon - az oldalsó ágyazat
kialakítását.
-
Menet
közben ellenőrizze a bekötött csöveket. Ezeknek
feszültségmentesen, jól rögzítve kell
lenniük.
-
Az
utolsó 25cm-es réteg feltöltéséhez
használhatja a munkagödörből kiemelt földet, de
az hegyes, éles köveket nem tartalmazhat!
1

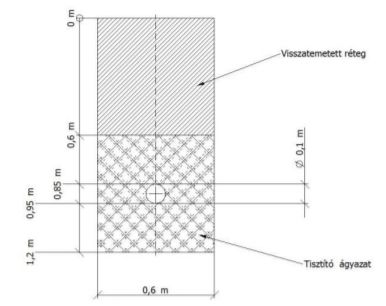

>>> a tartály aljzata lehet beton, de lehet
sóderágy,
homok, stb. is, fontos, hogy keményre legyen döngölve,
vízszintes
és sík legyen, mérete igazodjon a tartály
méreteihez!
2
>>> a legjobb ha a tartály oldalához ~ 5 cm
vastagságban
homok beton kerül , kézzel, csak annyira kell
tömöríteni, hogy
a tartály ne horpadjon be!
3
>>> a tartályok belsejében
különféle módszerekkel
oldjuk meg az erősítést, merevítést.
Bizonyos esetekben van
lehetőség a tartályok utólagos belső
megerősítésére, ha
szükséges, ezzel kapcsolatban keressen telefonon vagy
e-mailban. Ha
a tartályban előre elhelyezett 110-es PVC oszlop van, akkor az
oszlopot felülről megfúrva, ki kell tölteni híg
betonnal, a
telepítés során! Ha nem előre elhelyezett oszlopot
tesznek a
tartályba a telepítés során ( kisebb
tartályok) azok kitöltése
betonnal nem szükséges. Ha a tartály tetejét
betonozással kell
megerősíteni, akkor az oszlop(ok ) behelyezése
feltétlenül
szükséges a betonozás előtt!
4
>>> a felső teherelosztó beton szélessége
a függőleges
síkon túllógó legyen, min. 40-50 cm-rel
szélesebbre készítsük
a tartálynál. A túllógás igazodjon a
földtakaró vastagságához!
Az új pp./pe., az új üvegszálas, valamint az
új UNITANK műanyag
tartályokat alap helyzetben ~ 25 cm-es
földterhelésre készítjük.
Ha a talajtakaró vastagsága meghaladja a ~ 25 cm-t, akkor
a föld
terhelés kiváltására a legolcsóbb
és legtartósabb megoldás a
tartály tetejére betonsapkát vasalással
készíteni, melynek
vastagsága arányos a tartály
átmérőjével, kisebb tartálynál
elég a vékonyabb, nagyobbnál a vastagabb beton. A
beton
méretezését végeztesse el szakemberrel!
5
>>> A tartály körüli töltőanyagot
– föld, homok,
homok-sóder keverék (0,8 – 0,32
tartományban) 0,1 méteres
rétegenként egyenletesen töltse fel a tartály
körül.
6
>>> csonkok : az alapméretű csatlakozó helyek
110 mm-es
méretűek – igazodva a szennyvíz elfolyó PVC
cső, ill. az
esővíz befolyócső méretéhez, de lehet
kérni eltérő
méretezéssel is! Különféle
funkciókra készítjük a
tartályokat, így a csonkokat is: befolyó,
kifolyó, túlfolyó,
szellőző, elektromos vezetékhez, szivattyú
szívó csonk, stb.
A
szokásos tokos csatlakozókon kívül
kérhetők külső-, ill.
belső menetes csonkok, ill. lehetőség van KPE
csőcsatlakozók
szerelésére is. Igény esetén,
opcióként, bronz ill.
rozsdamentes szerelvények elhelyezése is
megoldható!
7
>>> a tartály nyak részét - dóm
– az alap méretezés
szerint készítjük. Új pp./pe. és
üvegszálas műanyag
tartálynál az alap méretezés d=~ 47 cm
átmérő és ~ 25 cm
magas, UNITANK PE fekvő hengeres tartályoknál d= ~ 60 cm,
és ~ 25
cm magas, tetején járható, sapkaszerű tetővel! Ha
a tartály
mélyebbre kerül, a nyak magasságát
opcionálisan növeljük, ill.
igény esetén az átmérőt is!

A
telepítés során felmerülő
problémák kapcsán keressen
e-mailban az info@tartalygyar.hu
címen, sürgős esetben a 30/2985814 es számom!
Igény
esetén a tartályok telepítéséhez
személyes segítséget is
biztosítunk!
Igény
esetén a tartályok telepítését is
elvégezzük!
Fontos:
|
|
|
|
|
4.
ACÉL vagy talajvizes területre készített műanyag TARTÁLYOK TELEPÍTÉSE TALAJVIZES
TERÜLETRE:
Fontos:
- talajvizes
területen az irányadó a maximális (
néha előforduló) talajvízszint ;
- a beton mennyiség
számításához kérje szakember
segítségét;
A fekvőhengeres
acéltartályok
- ill. a talajvizes területre méretezett műanyag
tartályok - földalatti elhelyezésre - főleg
talajvizes területre
-,
készültek. Mint ilyenek, a kívülről
befelé ható oldalterhelésekre is méretezve
vannak, így akár 100% talajvizes területre is
telepíthetők, azaz teljesen is merülhetnek a
talajvízbe.
FONTOS:
A tartály ugyan erős, talajvizes területen
történő telepítésre megfelel, azért
Archimédesz törvénye ezekre a tartályokra is
érvényes, azaz ha üres, akkor a
térfogatával arányos felhajtó erő hat
rá. Azaz ha a tartály 5 m3-es akkor - víz
esetében - ~ 5 tonna felhajtóerő hat a tartályra,
ha teljesen talajvízbe merül. Ekkor, ha üres a tartály a
talajvíz kiemeli a földből!!!
Ezt megelőzendő egy rögzítő betonozás
alkalmazása szükséges, mely akkora tömegű kell
hogy legyen, hogy a tartályt üres állapotában
is le tudja súlyozni. Maradva az 5 m3-es méretnél,
az 5 m3-es acéltartály tömege ~ 1000 kg,
tehát az 5000 kg-os felhajtó erő
kiegyenlítésére 5000-1000 =~ 4000 kg, azaz ~ 2-2,5 m3
beton szükséges ( a beton sűrűsége ~ 1800-2200
kg/m3) .
A betonozást lehet a
tartály alá vagy a tartály fölé is
tenni.
FONTOS:
Ha a tartály alá kerül a betonozás, akkor az
is talajvizes környezetben lesz, tehát arra is kell
rászámolni felhajtóerőt, így ~ dupla
mennyiségű betonra lesz szükség. A beton alapzatra
acélpántokkal vagy a lábánál
lecsavarozva kell rögzíteni a tartályt
Ha a betont a tartály fölé rakja, akkor a
terület - praktikusan - felhasználható pl.
parkolóként, közlekedő útként, stb.!
Ha a föld felszíne alá kerül a beton , pl.
20-25 cm-rel, akkor a tartály tetején akár
virágoskert is kialakítható!
A betont acélhálóval kell erősíteni.!
A
betonozással történő tartály
telepítés lépései:
- A tartály telepítés
megkezdésekor
az általános leírás szerint járjon
el.
- A kialakított gödörbe
állítsa bele az acéltartályt. ( ha alul
lesz a beton, akkor természetesen a már
kialakított betonalapzatra. Ebben az esetben a következő
lépésként rögzítse a
tartályt);
- A tartályt engedje tele vízzel, így a
telepítés során nem mozdul el ( ha beton alaphoz
van rögzítve, akkor természetesen erre nincs
szükség);
- A föld visszatermelése
körkörösen, folyamatosan tömörítve
mehet.
- Ha a tartály körüli
földfeltöltéssel elértük a
becsatlakozási pontokat, akkor csatlakoztassuk a tartályt
a csőrendszerre, ellenőrizzük, hogy a
tömítettség megfelelő-e!
- Ha a felső betonozást választotta, akkor
mielőtt a tetőt betonozná, megfelelően
tömörítse a visszatermelt talajt, majd helyezze
el az acélhálót, ezt követően mehet rá
a számított mennyiségű beton .
- Ha a tartály felső betonozása
fölé még kerül föld akkor a
tartály nyakát megfelelő magasságúra kell
visszavágni, vagy megnövelni.
- A telepítést követően a beton (ok)
megszilárdulását követően a tartály
használatba vehető!
Egyéb információk tekintetében
küldjön e-mailt az info@tartalygyar.hu címre vagy
keressen a 30/2985814-es számon!
|
|
|
|
|
UNITANK-2 / UNITANK-3 , 2 és 3 m3-es szennyvízkezelő
oldómedencékhez.
Fontos: A hibák
elkerülése végett a beépítési útmutatót a munka megkezdése
előtt tanulmányozza át és tartsa kéznél! Az útmutatóban
leírtakat és a vonatkozó munkavédelmi előírásokat tartsa be!
Figyelmeztetés: A
környezetbarát, újrahasznosított polietilén alapanyagból
gyártott zárt tartályban nem tárolható ivóvíz és
élelmiszer-ipari termékek, nyersanyagok!
-
A telepítési hely
kiválasztása és ennek feltételei - A tartály elhelyezéséhez
egy legalább 5m átmérőjű szabad terület álljon rendelkezésre,
hogy a gödör akadálymentesen elkészíthető legyen. - A tartály
és a legközelebbi épület között legalább 1m védőtávolságot
ajánlatos megtartani. Ha a munkagödör mélysége meghaladja az
alapozás mélységét a távolságot 3-6 méterre meg kell növelni.
A tartály fölé építeni tilos! - Kerülje a tartály talajvizes
területre történő telepítését, a tartályok talajvizes
területre nem megfelelőek!. - A tartály gyalogos forgalomnak
kitett közlekedési útvonal alá elhelyezhető, ugyanakkor a
gépjárműforgalomnak kitett területre nem telepíthető, az
teljes mértékben kizárandó! - Fák és növények környezetében
a tartály a fatörzstől 2,5m-nél közelebbre ne kerüljön. A
tartály fölé és mellé csak olyan növényeket telepítsen,
melyek gyökérzetének nem lesz útban a tartály, illetve a gyökér
növekedés közben sem nyomja a tartály falát. - Lejtők esetén
szakemberrel meg kell vizsgáltatni, hogy a tartály 5 méteres
körzetében szükség van-e támasztófal építésére.
-
Tartály telepítése
a.) munkagödör készítése - Készítsen egy munkagödröt sík
alappal, melynek átmérője minden irányban 0,5 méterrel haladja
meg a tartály legnagyobb átmérőjét a munkavégzés, valamint az
ágyazati anyag feltöltésének/visszatöltésének és
tömörítésének helyigénye miatt. - Az omlásveszély elkerülése
érdekében a munkagödör falát 35-80 fokos szögben felfelé
tágítani tanácsos. - A munkagödör mélységének
meghatározásakor figyelembe kell vennie azt, hogy minimum 15 cm-es
alsó ágyazat szükséges, és a tartály földdel való takarása
maximum a búvónyílás felső szintjéig lehetséges. - A föld
kiemelése után a munkagödör alján - célszerűen sóderből –
alakítsa ki a az alsó ágyazatott, melyet kellően tömöríteni
kell (3–szoros gépi döngölés vagy ezzel egyenértékű kézi
tömörítés), majd vízszintezze. Az ágyazatban nem lehetnek éles
kövek, kitüremkedések. b.) tartály lehelyezése,
csőcsatlakozások kialakítása - A tartályt óvatosan (hevederek
segítségével) eressze le a munkagödörbe és ellenőrizze, hogy
vízszintben van–e. A tartályon található emelőfülek csak a
tartály üres állapotában használhatók (az üres tartály súlya
cca.95 - 110kg). - A DN110-es cső vízzáró csatlakoztatásához –
koronafúróval - egy 125mm átmérőjű furatot kell készítenie a
tartályon megjelölt helyen. A gyártótól vásárolt ajakos
gumitömítés behelyezése előtt a furat széleit gondosan
tisztítani, sorjázni szükséges. - A csatlakozó csővezetéket
legalább 10cm-es mértékben tolja át a gumitömítésen. c.)
feltöltés, tömörítés - Töltse meg a tartályt félig vízzel.
- Helyezze fel az aknafedelet, hogy a felső visszatöltés során
ne kerüljön kavics, homok a tartályba. - A tartály körüli
töltőanyagot - homok, homok-sóder keverék (0,8 – 0,32
tartományban) -0,2-0,3 méteres rétegenként egyenletesen töltse
fel a tartály körül. Minden réteget kézi tömörítőeszközzel
körkörösen, egyesnletesen döngöljön le. Gépi tömörítés
tilos! Tilos a kiemelt földet a tartály közvetlen közelébe
visszatölteni. - Ha az oldalsó ágyazat feltöltése elérte a
tartályban lévő víz magasságát, a tartály be- és elvezető
csöveinek bekötése, majd lezárása után a tartályt teljesen
fel kell tölteni vízzel. - Ezt követően folytathatja - az
előzőekben részletezett módon - az oldalsó ágyazat
kialakítását. - Ellenőrizze a bekötött csöveket. Ezeknek
feszültségmentesen jól rögzítve kell lenniük. - Az utolsó
20cm-es réteg feltöltéséhez használhatja a munkagödörből
kiemelt földet, de az hegyes, éles köveket nem tartalmazhat!
Tartály méretek:


Tisztított szennyvíz
elosztó méretek:

-
A: 110 mm;
-
B: 400 mm;
-
C: 110 mm;
-
D: 290 mm;
-
A tisztítótó-szűrő
drénmező telepítése Az oldómedencében végbemenő anoxikus
folyamatok során a szennyvíz megtisztul, viszont a tisztított víz
további kezelésre szorul. Ezt a kezelést a tisztító-szűrő
drénmezőben kapja meg. A már kezelt folyadék az oldómedencében
töltött 3-4 napos tartózkodása után a tartályból a
tisztító-szűrő mezőbe kerülve elszivárog a talajban és
visszakerül a természetes körforgásba. A mező kialakítása az
UNITANK-2-es és az UNITANK-3-as esetében a következő:
-
A szűrő árok
mérete: 60x60cm;
-
A keletkező átlagos
napi szennyvízmennyiség:
-
pl. UNITANK – 2
>> 4 fő x 120 l/fő/nap = 480 l/nap = 0,48 m3/nap;
Táblázatból az alagcső hossza 1m3 szennyvíz szűréséhez 43m
>> így 0,48m3-hez ~ 20,64 m, kerekítve ~ 21m szükséges.
A hosszt meg kell növelni 30%-al, mivel az oldó medencénél
kell lenni egy ágnak, amit pihentetnek. 21 x 1,3= 27,3~ 27 m >>>
3x9 m (rajz).
-
pl. UNITANK – 3
>> 6 fő x 120 l/fő/nap = 720 l/nap = 0,72 m3/nap;
Táblázatból az alagcső hossza >> 1 m3 szennyvíz
szűréséhez 43 m szükséges, így 0,72 m3-hez 30,96 m , ez ~ 31
m szükséges. A hosszt meg kell növelni 30%-al, mivel az oldó
medencénél kell lenni egy ágnak, amit pihentetnek. 31 x 1,3=
40,3 m, ez ~ 41 m >>> 3x14 m >>> 42 m.
-
A tisztító-szűrő
mező kialakítása a következő:


-
Tehát egy 60cm
széles és 120cm mély szűrőárkot kell kialakítani melyben 25
cm mélyen fel kell tölteni a tisztító ágyazattal, majd a
dréncső lefektetése után, azt újabb 25 cm magas réteggel kell
befedni. Ezt követően lehet, a tisztító-szűrő árkot
visszatemetni a kitermelt földel.
|
|
